Amprion beginnt mit Leitungsneubau zwischen Wittlich und Bitburg

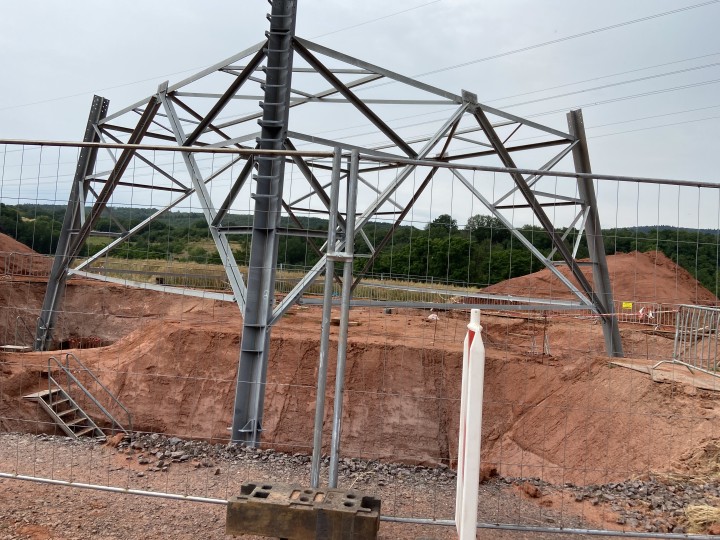

Hinter einem Bauzaun sieht man in einer Baugrube die ersten Verstrebungen eines neuen Mastes.

Nachdem im Frühjahr die vorbereitenden Maßnahmen abgeschlossen wurden, startet der Übertragungsnetzbetreiber Amprion nun im August 2023 mit dem Leitungsneubau zwischen den Umspannanlagen Wengerohr bei Wittlich und Niederstedem bei Bitburg.

Auf insgesamt 45 Kilometern baut Amprion insgesamt 124 Masten neu und demontiert dafür 128 Bestandsmasten. Ziel ist die Spannungserhöhung von 220 auf 380 Kilovolt, um mehr Strom transportieren zu können.

„Wir liegen gut in der Zeit. Die vorbereitenden Maßnahmen konnten planmäßig abgeschlossen werden, sodass wir uns jetzt voll auf die Bauarbeiten konzentrieren können“, so Projektleiter David Einig.

Für die Neubaumasten werden zunächst Fundamente in den Boden eingebracht. Nach der Montage der einzelnen Mastteile, werden diese beim sogenannten Stocken mithilfe eines Krans aufeinandergesetzt und verschraubt. Zum Schluss werden die Leiterseile mit den Isolatoren aufgelegt. Die 128 Bestandsmasten werden zurückgebaut und die Arbeitsfläche fachgerecht verfüllt.

Die Inbetriebnahme des neuen Abschnitts ist für 2027 vorgesehen.

Das Netzausbauvorhaben

Die Maßnahmen sind Teil des Leitungsbauvorhabens Metternich – Niederstedem, welches im Bundesbedarfsplangesetz als Nummer 15 verankert ist.

Ziel ist es, die Spannung auf der etwa 105 Kilometer langen Leitungsverbindung von 220 Kilovolt (kV) auf 380 kV zu erhöhen. Die Ost-West-Verbindung verläuft vom Koblenzer Raum quer durch die Eifel bis in den Kreis Bitburg und ist oft stark ausgelastet. Durch die Spannungserhöhung steigt auch die Übertragungskapazität der Freileitung. So wird die Versorgungssicherheit in der Region gestärkt und das Stromnetz fit für eine klimaneutrale Zukunft gemacht.

Genehmigung für den Abschnitt Wengerohr – Niederstedem

Am 30. Juni 2022 hat Amprion den Planfeststellungsbeschluss der zuständigen Struktur- und Genehmigungsdirektion (SGD) Nord für den Abschnitt zwischen den Umspannanlagen Wengerohr und Niederstedem erhalten. Dieser ist einer von insgesamt drei Genehmigungsabschnitten des Netzausbauvorhabens Metternich – Niederstedem. Der erste Trassenabschnitt vom Punkt Metternich bis zum Verteilpunkt Pillig in der Verbandsgemeinde Maifeld ist bereits fertiggestellt.

Nächste Schritte im Abschnitt Pillig – Wengerohr

Zwischen Pillig in der Verbandsgemeinde Maifeld und der Umspannanlage Wengerohr arbeitet Amprion bereits seit Mai 2023 an der Errichtung und Demontage von den Masten. Auf dem 47 Kilometer langen Abschnitt werden 135 Masten neu gebaut und 189 demontiert. Den Planfeststellungsbeschluss hatte die Struktur- und Genehmigungsdirektion Nord im September 2021 ausgestellt.
